县(市):禄丰市

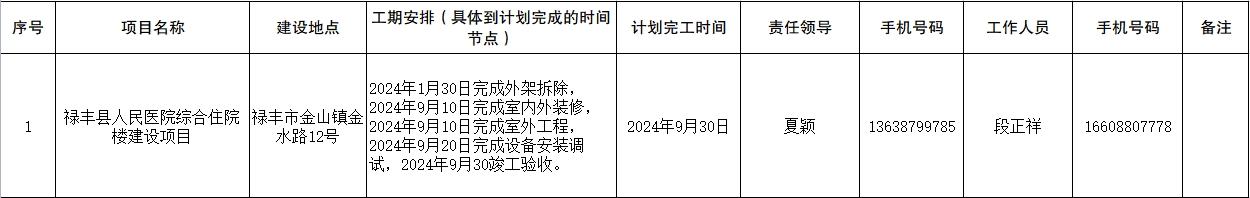

项目工期延迟原因: 1.施工现场原“市政沉砂池”问题,施工单位2020年9月14日进场施工,2020年10月21日基坑支护方案确定。10月30日在分管城建副县长带队组织县住建局、县水务局和城管局等部门现场踏勘最终确定该市政沉砂池改道方案。施工单位于2020年11月14日开始实施,至2021年1月24日完成并恢复原路面地坪,恢复交通。2.基坑支护场地内两栋民房拆迁工作进展缓慢,严重影响了施工单位现场施工进度。期间医院领导多次与政府相关部门积极沟通请求协调解决,直至2021年2月28日民房拆迁工作才完成,相关施工作才得以进行。3.项目为深基坑工程(基坑深度11.8米),且基坑周边环境复杂,南侧为医技楼、外科住院楼(距基坑仅6.2米),东面为内科住院楼(距基坑仅9.8米),西南侧为家世界购物广场及喜多多购物超市,北侧为西河(地下水丰富)。为保证临近建筑安全基坑支护严格按照“分层、分段”的原则,自上而下分层分段开挖土方,影响正常施工达2个月左右。4.项目建筑面积大、涉及专业多,设计难度大,周期较长。项目涉及建筑、结构、电气、暖通、消防、人防、设备安装、给排水及智能化等专业,于2020年11月27日完成初步设计,2021年3月4日初步设计审查通过,2021年5月28日设计完成施工图审查,施工单位于2021年8月28日才收到各专业施工蓝图,期间因无正式施工蓝图指导,无法现场施工,现场只能进行基坑支护与土方挖运。5.本项目施工工程桩工程量,施工工程难度大,在试桩施工结束后需养护28天,检测合格后才能全面工程桩施工,本项目工程桩正式施工时间为2021年8月28日。
