禄丰市生活垃圾焚烧发电项目顺利并网
征程万里风正劲,重任千钧再奋蹄。2024年7月8日13时58分,禄丰市生活垃圾焚烧发电项目一次性并网成功,标志着项目提前迈入生产运营阶段。
2024年7月8日顺利并网
2022年9月16日,市政府与海螺创业成功签署《禄丰市生活垃圾焚烧发电项目投资协议》。禄丰项目总投资约2.4亿元,占地44亩,配套建设1台300吨/日的机械炉排炉和1套7.5MW的汽轮发电机组,配套建设垃圾收储系统、焚烧系统、余热利用系统、烟气处理系统、灰渣处理系统和电气自动化系统。
2022年9月16日项目签约
禄丰市生活垃圾焚烧发电项目于2023年5月15日启动,主体工程2023年6月10日开工,2024年5月30日首车垃圾进厂,2024年7月8日成功并网发电。项目投产后,预计年处理生活垃圾11万吨,年发电量为5400万kWh,无害化处理率达100%,将助力禄丰市、武定县生活垃圾“无害化、减量化、资源化”处理,将推动城市生活垃圾处理向绿色、高效、资源化方向发展,助力生态文明建设,谱写城市绿色转型发展的新篇章。
2024年5月30日首车垃圾进厂

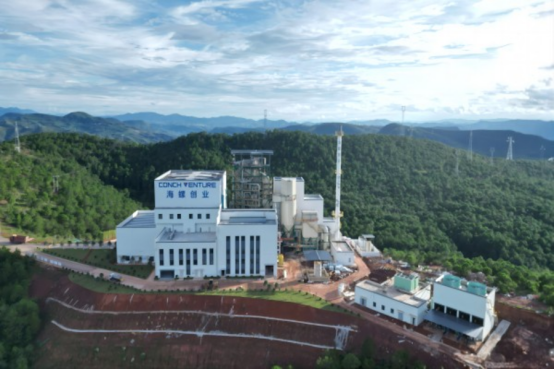

禄丰市生活垃圾焚烧发电厂鸟瞰图
肩负新使命,迈向新征程。禄丰市生活垃圾焚烧发电项目将紧紧围绕年度生产经营目标,强化生产指标控制,不断提高运营管理水平,提升效益;同时,积极践行社会责任,彰显担当,努力将项目打造成为禄丰市对外宣传的窗口和名片。
